Oui, on peut appliquer un enduit par temps chaud, mais pas de la même façon qu'au printemps. La chaleur et le vent ne font pas sécher l'enduit plus vite : ils lui retirent l'eau dont il a besoin pour faire prise. Le geste ne change pas, c'est l'organisation de la journée qui change. On humidifie le support la veille au soir et le matin, on gâche des volumes plus petits, on suit l'ombre au lieu de suivre le planning, on ferme l'échafaudage côté vent, et on brumise la surface pendant les jours qui suivent.
Concrètement, une journée d'enduit par forte chaleur se coupe en deux : une reprise tôt le matin, un arrêt quand le soleil tourne sur la façade en cours, une reprise en fin d'après-midi sur une façade retombée à l'ombre. Si le mur est brûlant sous la paume, on n'enduit pas ce mur maintenant, on va sur un autre pan. Et si l'air est chaud, sec et venteux en même temps, le risque n'est plus l'aspect : c'est un enduit qui ne fera jamais la résistance prévue.
Ce que la chaleur fait vraiment à un enduit frais
Un enduit de façade ne sèche pas au sens où sèche une peinture. Il fait prise. L'eau de gâchage n'est pas un solvant qui doit partir : c'est un réactif que le liant consomme en se transformant. Tant que la réaction n'est pas allée à son terme, l'eau doit rester disponible dans la masse.
Par temps chaud, deux phénomènes se superposent et jouent l'un contre l'autre. La prise s'accélère, parce que la réaction du liant est plus rapide quand il fait chaud. Et l'eau part plus vite, par évaporation en surface et par absorption dans un support lui aussi réchauffé. Le mortier se retrouve à court d'eau avant d'avoir fini de durcir. Il reste en place, il paraît dur au premier contact, mais sa cohésion s'est arrêtée en chemin.
C'est là toute la différence avec le froid. Le froid ralentit la prise sans retirer l'eau : on perd du temps, on ne perd pas la qualité, tant qu'il n'y a pas de gel. La chaleur, elle, peut coûter la qualité sans qu'on s'en aperçoive le jour même.
Prise et dessiccation : deux mots qu'on confond sur le chantier
La prise, c'est le durcissement chimique. La dessiccation, c'est le départ de l'eau. Un enduit réussi est un enduit où la prise arrive avant la dessiccation. Un enduit grillé est un enduit où c'est l'inverse.
Le mot « grillé » n'est pas une image. Il décrit un mortier dont la surface, et parfois toute l'épaisseur, a perdu son eau avant d'avoir durci. Le résultat est visible en surface : teinte plus claire et laiteuse, poudre au doigt, réseau de fines fissures régulières. Il est surtout invisible en profondeur : une couche qui n'a pas la résistance annoncée sur le sac.
Le support chauffe plus que l'air
Le thermomètre du chantier donne la température de l'air, à l'ombre. Une façade orientée au sud ou à l'ouest, exposée depuis plusieurs heures, est nettement plus chaude que cet air-là. Un enduit posé sur un mur brûlant perd son eau des deux côtés à la fois : par la surface libre et par le support.
Le test le plus simple ne demande aucun matériel : poser la paume à plat sur le mur et l'y laisser. Si on n'y tient pas confortablement, la façade n'est pas en état de recevoir un mortier. Un thermomètre infrarouge fait mieux, à condition de viser le mur et non l'air, et de relever plusieurs points — un mur n'est jamais à une seule température, entre une zone d'ombre portée par un débord de toit et un pan pleinement exposé.
Ce relevé se fait au moment d'enduire, pas la veille. Et il se refait dans la journée : une façade acceptable à neuf heures ne l'est plus forcément à onze.
Le vent, le facteur qu'on sous-estime le plus
Le vent est plus redoutable que la chaleur seule, parce qu'il agit sans prévenir. Une journée couverte, sans soleil, avec de l'air sec et un vent soutenu, assèche un enduit frais plus vite qu'une journée chaude et calme. Rien dans le ciel n'avertit, et l'équipe travaille en confiance.
Trois paramètres se combinent : la température, l'hygrométrie de l'air, et la vitesse du vent. Le pire cumul est un air chaud, sec et en mouvement. Il balaie en permanence la couche d'air humide qui se forme naturellement au contact de l'enduit et qui, autrement, freine l'évaporation.
Sur le mur, cela se traduit par une peau qui se forme en surface pendant que le dessous reste plastique. Cette peau change tout : elle fausse l'appréciation du moment de grattage, elle se fissure quand le corps de l'enduit continue à se rétracter dessous, et elle se décolle par plaques au sondage quelques semaines plus tard.
Le vent laisse aussi une signature reconnaissable : une façade qui n'a pas le même aspect en haut et en bas. Le pied de mur, abrité par la structure de l'échafaudage et par les bâches basses, reste plus régulier. Le haut, exposé, tire plus vite, grène différemment, et vire souvent plus clair. Ce dégradé vertical n'est jamais un défaut de teinte du produit : c'est un défaut de conditions d'application.
Sur un chantier projeté à la machine, le vent ajoute un problème mécanique : il fait dériver le jet, creuse l'épaisseur d'un côté de la lance et la charge de l'autre. Les surépaisseurs sèchent plus lentement, les zones maigres grillent plus vite, et la façade finit avec deux régimes de séchage sur le même pan.
Humidifier le support : la veille, le matin, et juste avant
Humidifier ne veut pas dire mouiller au dernier moment. Un support ancien, poreux et chaud a besoin de boire en profondeur, pas seulement en surface. L'eau passée une minute avant la passe est reprise par le soleil avant même que l'enduit arrive.
La séquence qui fonctionne se déroule en trois temps. La veille au soir, un arrosage généreux à l'eau claire, en pluie fine, sur toute la surface à traiter le lendemain — l'eau a la nuit pour pénétrer. Le matin tôt, un second passage plus léger, avant que le soleil ne tourne. Et juste avant d'enduire, un simple rafraîchissement si la surface a repris une teinte claire et sèche.
Ce qu'on cherche, c'est un support humide mais non ruisselant. Un mur correctement humidifié est mat et foncé, sans film brillant ni gouttes qui descendent. Si l'eau perle et coule, on attend que le film disparaisse. Si l'eau est bue instantanément et que la teinte redevient claire en quelques minutes, le mur n'a pas assez bu et il faut repasser.
Jusqu'où mouiller sans noyer le mur
Trop d'eau est un défaut symétrique du manque d'eau, et il se voit tout autant. Un support saturé fait flotter l'enduit : la couche glisse, coule en partie basse, et l'adhérence se perd exactement là où on croyait la garantir. Sur un enduit teinté dans la masse, un mur inégalement mouillé donne des auréoles qui n'apparaissent qu'au séchage, quand il est trop tard.
Quelques repères d'exécution :
- de l'eau claire, en pluie, jamais au nettoyeur haute pression : la pression ouvre le support et arrache le grain au lieu de l'humidifier ;
- plusieurs passages espacés valent mieux qu'un seul arrosage long ;
- on humidifie la surface qui sera enduite dans les heures qui suivent, pas toute la maison ;
- on adapte au support : un parpaing neuf, une brique ou un vieil enduit très poreux boivent beaucoup plus qu'un support fermé ;
- on note les zones qui sèchent vite — elles redemanderont de l'eau avant les autres.
Le pied de mur mérite une attention particulière. Il reçoit à la fois l'eau d'humidification et les rejaillissements ; un excès à cet endroit se traduit par des coulures qui marquent la finition sur toute la hauteur du soubassement.
Gâcher court : ce que la chaleur change au mortier
Le temps d'utilisation indiqué sur un sac est donné pour des conditions moyennes. Par forte chaleur, il se réduit nettement, et il se réduit encore si le mortier lui-même est parti tiède. Un sac stocké en plein soleil, une cuve d'eau exposée, un tuyau d'arrosage laissé sur le bitume : chacun de ces détails ajoute quelques degrés au mortier avant même le malaxage.
Les habitudes qui tiennent par temps chaud :
- stocker les sacs à l'ombre, sur palette, sous une bâche claire, jamais à même le sol chaud ;
- garder la réserve d'eau à l'ombre et purger le tuyau avant de gâcher ;
- réduire le volume de chaque gâchée à ce que l'équipe pose réellement dans le temps utile ;
- ne jamais rebattre à l'eau une gâchée qui a commencé à tirer : on retrouve de la plasticité, on ne retrouve pas la cohésion, et la teinte change ;
- vider et rincer les outils plus souvent, parce que le mortier prend aussi dans l'auge et dans la lance.
Sur une machine à projeter, la question est encore plus serrée : le matériau séjourne dans le tuyau. Chaque pause — un déplacement d'échafaudage, une livraison, une discussion — laisse une longueur de mortier en train de prendre dans la conduite. Par temps chaud, les pauses se planifient, ou la machine se vide.
Le dosage, lui, ne se corrige pas. Ajouter de l'eau au-delà de la plage du fabricant pour compenser la chaleur donne un mortier plus maniable et plus faible, qui se rétractera davantage en séchant. Tout ce qui touche à l'eau de gâchage et au temps utile est détaillé dans gâcher un enduit de façade, et rien de ce qui y est dit ne s'assouplit quand il fait chaud : au contraire.
Suivre l'ombre plutôt que le planning
La règle d'organisation tient en une phrase : on enduit la façade qui est à l'ombre, et qui le restera pendant les heures qui suivent. Cela suppose de découper le chantier autrement qu'en commençant par la façade la plus commode.
En pratique, la course du soleil dicte l'ordre :
- la façade ouest est à l'ombre le matin : c'est une façade de début de journée ;
- la façade est prend le soleil tôt et retombe à l'ombre l'après-midi : c'est une façade de fin de journée ;
- la façade sud est la plus difficile en saison chaude ; elle se traite très tôt, ou sous protection, ou on la garde pour une période plus clémente ;
- la façade nord reste la variable d'ajustement : c'est là qu'on bascule quand une autre devient impraticable.
Ce découpage impose une contrainte que beaucoup d'équipes oublient : les arrêts de passe ne se placent pas n'importe où. Interrompre une façade au milieu d'un pan laisse une reprise visible, quel que soit le soin apporté. Les arrêts se calent sur un angle, une descente d'eau, un joint de fractionnement, un changement de plan. Mieux vaut décaler l'ordre des façades que couper un pan en deux.
Il faut aussi accepter que la journée soit coupée. Une reprise à la fraîche, un arrêt en milieu de journée, une seconde reprise en fin d'après-midi : c'est moins d'heures posées, donc plus de jours de chantier. Cette contrainte se discute avant, pas au moment où le planning dérape. Elle rejoint ce qui se joue au moment de choisir sa période de travaux, décrit dans à quelle saison ravaler.
Le grattage, l'heure la plus tendue de la journée
Sur un monocouche gratté, la fenêtre de grattage est déjà courte en conditions normales. Par forte chaleur, elle se raccourcit et se déplace : elle ne s'annonce plus à l'heure, elle s'annonce au toucher. Une équipe qui applique une grande surface le matin peut se retrouver avec une zone déjà trop dure pendant qu'une autre bave encore.
Trois précautions changent le résultat. Appliquer des surfaces plus petites, quitte à multiplier les passes. Gratter dans l'ordre d'application, en commençant par la zone posée en premier. Et tester systématiquement en partie basse, sur une zone qui sera cachée ou peu vue, avant d'attaquer le champ visible. Le détail du geste et le choix de l'outil sont traités dans gratter un enduit monocouche.
Un grattage trop tardif arrache le grain et laisse des traces d'outil ; trop précoce, il bave et referme le relief. Sur une même façade, les deux défauts peuvent coexister si le soleil a tourné pendant la pose.

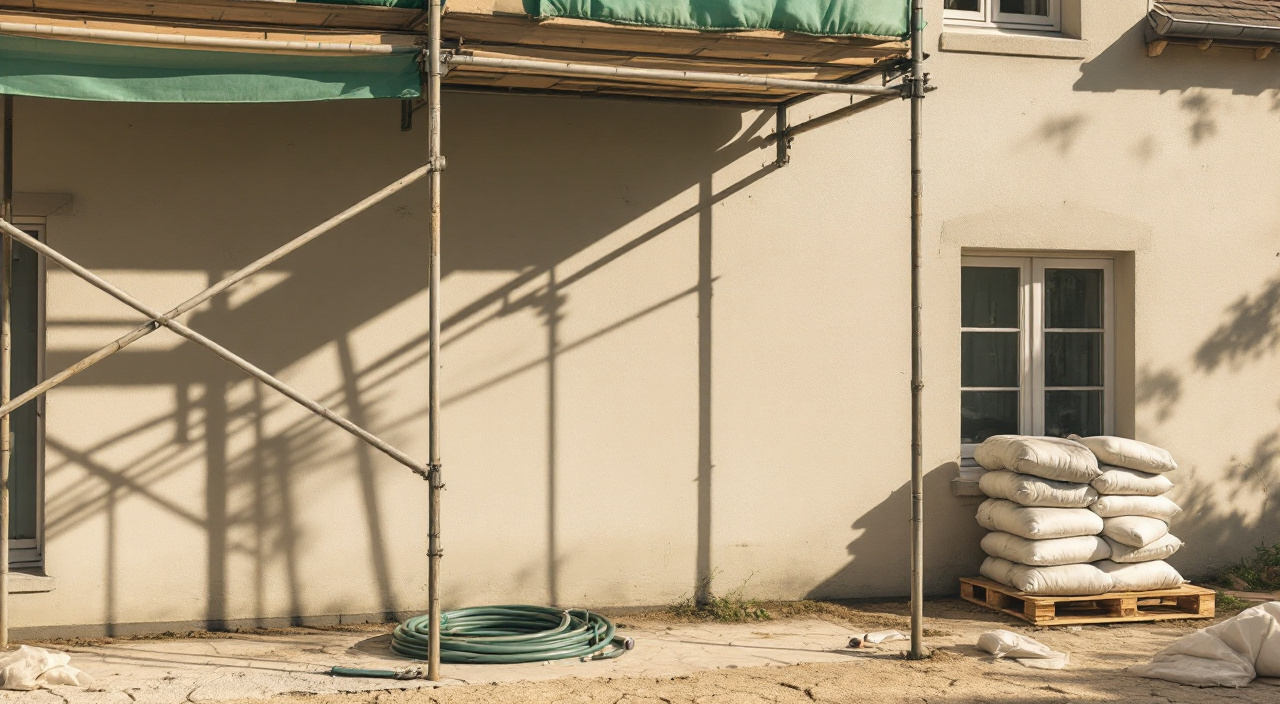

Protéger l'échafaudage : filet, bâche, et leurs limites
La protection de l'échafaudage n'est pas un accessoire de confort : c'est l'outil principal contre le vent et le soleil direct. Encore faut-il choisir la bonne.
Le filet brise-vent laisse passer l'air en le freinant et diffuse la lumière. Il réduit l'évaporation sans créer de zone confinée, et il prend modérément au vent. C'est la solution par défaut sur un chantier de façade en été.
La bâche pleine coupe davantage, mais elle a deux inconvénients sérieux. Côté sud, elle crée un effet de serre : la température derrière la bâche peut dépasser celle de l'air libre, et l'on obtient l'inverse du résultat cherché. Côté structure, elle transforme l'échafaudage en voile : les efforts sur les ancrages augmentent fortement dès que le vent se lève. Une bâche pleine ne se pose que si le montage a été prévu pour, et jamais sans vérifier les ancrages.
Quelques principes de mise en œuvre :
- protéger en priorité la face exposée au vent dominant, pas toutes les faces ;
- laisser une sortie d'air en partie haute pour éviter l'accumulation de chaleur ;
- déposer ou ouvrir les bâches avant un coup de vent annoncé, et revérifier l'échafaudage après ;
- se rappeler que la protection donne de l'ombre, pas de la fraîcheur : elle décale le problème, elle ne le supprime pas.
Un dernier point, souvent découvert trop tard : un filet coloré modifie la lumière qui tombe sur le mur. La teinte jugée derrière un filet vert ou bleu n'est pas la teinte réelle. Toute validation d'aspect se fait hors filet, ou après dépose.
La cure : brumiser sans laver
La cure consiste à maintenir l'enduit humide pendant la période où il fait prise. C'est le geste qui sauve le plus de façades en été, et c'est aussi celui qu'on abandonne en premier quand l'équipe part sur un autre chantier.
La brumisation se fait à l'eau claire, en brouillard fin, sans pression. Un jet, même modéré, lessive le liant en surface, creuse le grain et laisse des marques indélébiles. L'objectif n'est pas de mouiller l'enduit : c'est de l'empêcher de perdre son eau.
Le moment compte. On ne brumise pas un enduit encore frais qui marque au doigt — on ferait remonter une laitance. On commence quand la surface a tenu, et l'on répète plusieurs fois par jour tant que la chaleur dure, en couvrant chaque fois toute la surface. Une brumisation partielle est pire que rien : sur un enduit teinté dans la masse, elle laisse une carte des zones traitées.
Un enduit correctement humidifié pendant sa cure vieillit mieux, tient mieux sa teinte et fissure moins. Le temps passé à brumiser ne se rattrape par aucune reprise ultérieure.
Une bâche déportée, tendue devant la façade sans la toucher, prolonge l'ombre pendant plusieurs jours et réduit le nombre de brumisations nécessaires. C'est particulièrement utile sur un pignon plein sud, qui reçoit le soleil du matin au soir.
Ce que la chaleur change aux délais entre couches
Un piège classique : par temps chaud, une couche paraît prête bien avant de l'être. La surface est sèche au toucher, la teinte a viré, et l'on serait tenté d'enchaîner. Mais c'est la surface qui a séché, pas le corps de la couche.
Les délais minimaux du fabricant restent des minimums, et rien dans la chaleur ne les raccourcit légitimement. Ce que la chaleur modifie, c'est l'état du support au moment de la couche suivante : il est chaud et assoiffé, donc il faut le réhumidifier avant d'appliquer, exactement comme on humidifie un mur nu. Les principes de délai entre gobetis, corps d'enduit et finition sont détaillés dans temps de séchage d'un enduit.
Reconnaître un enduit grillé
Les signes se lisent à l'œil, à la main et à l'oreille. Aucun ne demande d'appareil.
- La teinte : plus claire, laiteuse, souvent par plaques qui correspondent exactement aux zones les plus exposées. Un enduit grillé pâlit.
- Le doigt : passé à plat sur la surface, il ressort chargé de poudre. Ce farinage n'est pas de la poussière de chantier : il ne part pas au rinçage, il revient.
- Le faïençage : un réseau de fissures très fines, régulières, en toile d'araignée, différent d'une fissure structurelle isolée qui suit un point faible du bâti.
- Le son : sondé au dos d'un manche, un enduit qui a perdu sa cohésion sonne creux et se détache en plaque plutôt qu'en poussière.
- Le grain : irrégulier sur la même façade, écrasé là où le grattage est arrivé trop tard, arraché là où il est arrivé trop tôt.
La lecture complète de ces défauts, et la façon de distinguer un problème d'application d'un problème de support, sont traitées dans enduit neuf qui cloque, farine ou se fend.
Ce qui se rattrape, et ce qui ne se rattrape pas
Un enduit grillé ne se répare pas en l'arrosant après coup. La réaction s'est arrêtée faute d'eau au bon moment ; l'eau apportée trois semaines plus tard ne la redémarre pas. C'est ce qui rend ce défaut sérieux : il est définitif dès le jour de la pose.
Ce qui peut se traiter, c'est un défaut d'aspect superficiel et localisé, sur une couche par ailleurs saine. Ce qui ne se traite pas, c'est une couche qui a perdu sa cohésion sur toute son épaisseur : elle se dépose et se refait. Entre les deux, c'est le sondage qui tranche, pan par pan, et il vaut mieux le faire tant que l'échafaudage est en place.
Savoir arrêter la journée
La dernière compétence, et la moins spectaculaire, est de savoir ne pas enduire. Un relevé météo chaque matin — température prévue, hygrométrie, vent — décide de la journée bien mieux que le planning affiché.
Trois situations imposent l'arrêt de la pose : un support trop chaud pour y laisser la main, un vent qui empêche de tenir une passe régulière, et un cumul chaleur-sécheresse-vent qui rend la cure impossible à assurer. Un chantier interrompu pour cause de canicule n'est pas un chantier en retard : c'est un chantier qui ne fabrique pas un défaut définitif pour tenir une date. Cette possibilité se dit au démarrage, et s'inscrit au planning comme s'y inscrivent les jours de pluie.
Questions fréquentes
Peut-on enduire une façade quand il fait plus de trente degrés ?
Chaque produit porte une plage de température d'application sur sa fiche technique, et c'est elle qui fait foi. Mais la vraie question n'est pas la température de l'air : c'est celle du support et la vitesse du vent. Un mur à l'ombre, humidifié, sous filet, par air calme, se laisse enduire par une journée chaude. Un mur en plein soleil et au vent ne se laisse pas enduire, même si le thermomètre à l'ombre reste dans la plage. Le relevé se fait sur le mur, au moment d'appliquer.
Faut-il vraiment mouiller le mur avant d'enduire par temps chaud ?
Oui, et pas seulement juste avant la passe. Un support chaud et poreux pompe l'eau du mortier en quelques minutes. L'humidification utile commence la veille au soir, se poursuit tôt le matin, et se complète au moment d'enduire si la surface a repris une teinte sèche. L'état recherché est un mur foncé et mat, sans film brillant ni ruissellement.
Combien de temps faut-il brumiser un enduit neuf en été ?
Tant que les conditions restent asséchantes, c'est-à-dire tant que la chaleur et le vent durent, avec plusieurs passages par jour sur toute la surface. La brumisation commence quand la surface ne marque plus au doigt. La fiche technique du produit donne la durée de cure recommandée ; en période chaude, c'est un plancher, pas un plafond.
Le vent est-il plus gênant que la chaleur pour un enduit ?
Souvent, oui, et c'est ce qui le rend dangereux. Une journée grise et venteuse, avec de l'air sec, assèche un enduit frais plus vite qu'une journée chaude et calme — sans qu'aucun signal évident n'alerte l'équipe. Le vent sec est le premier facteur à regarder au relevé du matin, avant la température.
Que faire si l'enduit a déjà grillé sur une façade ?
D'abord constater précisément : photographier les zones, noter leur exposition, sonder pan par pan pour distinguer un défaut d'aspect d'une perte de cohésion. Ensuite faire venir l'entreprise avant la réception, tant que l'échafaudage est monté, car une reprise après dépose coûte le remontage. Arroser la façade des semaines après la pose ne répare rien : la prise ne redémarre pas.
