Temps de séchage d'un enduit : les délais entre deux couches
Le temps de séchage d'un enduit commande tout le planning d'une façade : délais entre gobetis, corps et finition, et ce que la météo y change.

Combien de temps attendre entre deux couches d'enduit
Pour un enduit traditionnel appliqué en trois passes, deux ordres de grandeur structurent tout le reste : on attend couramment deux jours entre le gobetis et le corps d'enduit, et une semaine environ entre le corps d'enduit et la couche de finition. Ce sont des minimums observés par temps ordinaire, pas des durées cibles. Ils s'allongent dès que la température baisse, dès que l'air reste saturé, dès que l'épaisseur appliquée dépasse ce qui était prévu.
Deuxième chose à savoir tout de suite : ces délais ne sont pas une propriété du produit. Ils dépendent du couple produit-support-météo. La fiche technique du mortier employé donne un délai de référence, mesuré dans des conditions dites normales, sur un support étalonné. Un chantier n'est presque jamais dans ces conditions. Le délai imprimé est donc un plancher, jamais une promesse : c'est le mur qui décide, et un enduiseur qui sait son métier passe la main sur la façade avant de remonter une passe.
Le reste de cet article détaille ce que veut dire « sécher » pour un mortier, pourquoi le délai entre deux couches n'est pas négociable, ce que la température, le vent et l'hygrométrie y changent, et à quoi ressemble un planning qui dit la vérité sur ses jours vides.
Ce qui se passe réellement pendant qu'un enduit sèche
Prise et séchage : deux phénomènes qui ne vont pas au même rythme
Un mortier de façade fait deux choses en même temps, et elles ne demandent pas la même chose. D'un côté la prise : le liant consomme l'eau de gâchage pour former les cristaux qui donneront sa cohésion à la couche. De l'autre le séchage proprement dit : l'eau excédentaire s'évapore vers l'air et vers le support. La prise a besoin d'eau. L'évaporation la lui retire.
Tout le sujet des délais tient dans cette tension. Attendre entre deux couches, ce n'est pas attendre que l'enduit soit sec. C'est attendre qu'il ait pris assez de dureté pour supporter la passe suivante, et qu'il ait évacué assez d'eau pour ne plus bouger derrière.
Le rythme change avec le liant. Un mortier à dominante de ciment prend vite et fort : sa dureté arrive en quelques heures, mais son retrait est franc. Une chaux hydraulique prend plus lentement, en gardant une souplesse utile sur un support ancien. Une chaux aérienne ne prend pas par hydratation du tout : elle durcit en reprenant du gaz carbonique dans l'air, de la surface vers le cœur, et ce phénomène se compte en semaines et en mois, pas en jours. Sur un bâti ancien monté à la chaux, les délais de chantier sont mécaniquement plus longs, et vouloir les comprimer revient à travailler contre le matériau qu'on a choisi.
Pourquoi un enduit qui sèche trop vite est un enduit raté
L'intuition dit qu'un séchage rapide fait gagner du temps. Sur un mortier, c'est l'inverse : si l'eau part avant que le liant l'ait consommée, la prise s'arrête en chemin. La couche reste tendre, elle farine sous le doigt, elle poudre, elle n'accroche plus ce qu'on lui pose dessus. Ce défaut ne se voit pas le jour même. Il se voit un an après, sous forme de finition qui cloque ou de teinte qui s'éclaircit par plaques.
Deux causes principales lui donnent naissance. La première est extérieure : soleil direct, vent sec, air chaud, tout ce qui aspire l'eau par la surface. La seconde est intérieure : un support très absorbant, une brique poreuse, un vieil enduit assoiffé, qui boit l'eau du mortier frais par en dessous en quelques minutes. C'est la raison pour laquelle on humidifie un support avant d'enduire — sans le détremper, ce qui produirait le défaut inverse : un mortier qui glisse et qui ne tient pas.
Un enduiseur expérimenté surveille moins l'horloge que la couleur du mur pendant l'application. Une passe qui blanchit à vue d'œil derrière la lisseuse est une passe qui perd son eau trop vite, et il faut agir : bâcher, brumiser, changer de façade.
Du gobetis au corps d'enduit : le premier délai
Le gobetis est une couche mince, projetée, riche en liant, volontairement rugueuse. Elle ne sert ni à rattraper la planéité ni à décorer. Elle sert d'accroche entre un support hétérogène et le corps d'enduit qui viendra dessus. On ne la dresse pas, on ne la lisse pas : ses aspérités sont sa fonction.
Le délai avant le corps d'enduit répond à une question simple : le gobetis est-il assez dur pour ne pas être arraché quand on plaquera trente à quarante fois son poids de mortier dessus ? Deux jours suffisent en saison douce. Par temps froid, ou sur un support dense et peu absorbant qui ne l'aide pas à se débarrasser de son eau, il en faut davantage.
Les repères de terrain sont accessibles à un propriétaire qui visite le chantier :
- la teinte est uniforme, sans plaques sombres persistantes, y compris en bas de mur et dans les angles rentrants ;
- la pointe d'un outil ne raye pas la surface facilement, et n'en détache pas de grains ;
- la couche sonne plein quand on la frappe du plat de la main, pas creux.
Il existe aussi un excès inverse, moins connu. Un gobetis laissé trop longtemps sous un soleil sec devient si assoiffé qu'il pompe l'eau du corps d'enduit à son tour. Dans ce cas, on le réhumidifie avant de reprendre. C'est un geste normal, pas un rattrapage de faute.
Ce premier délai n'a de sens que si ce qu'il y a en dessous est sain. Un gobetis posé sur un support mal préparé prendra très bien et se décollera quand même, en emportant tout. La question du délai vient toujours après celle de la préparation, qui reste la moitié du travail et la partie qui ne se voit pas.
Du corps d'enduit à la finition : le délai qu'on néglige le plus
Le corps d'enduit est la couche épaisse. C'est elle qui donne l'épaisseur réglementaire du système, qui rattrape les défauts de planéité, qui assure l'imperméabilité de l'ensemble. C'est aussi elle qui contient le plus d'eau, et de loin.
Le délai courant d'une semaine avant la finition ne sert pas à obtenir une surface sèche : elle le sera bien avant. Il sert à laisser le retrait se produire. Un mortier se rétracte en durcissant, très légèrement, mais réellement. Si la finition est posée pendant que le corps bouge encore, elle suit ces mouvements sans pouvoir les absorber. Le résultat porte un nom que les façadiers connaissent : le faïençage, ce réseau de microfissures fines qui apparaît quelques semaines après la fin du chantier, souvent en dessinant les joints du support en dessous.
Trois facteurs allongent ce délai.
- L'épaisseur. Une passe généreuse, appliquée pour rattraper un mur creux, garde son eau au cœur bien plus longtemps que le reste de la façade. Le point épais commande le calendrier de toute la surface.
- La saison. En arrière-saison, une semaine devient facilement dix à quinze jours utiles, sans que rien d'anormal ne se produise.
- La nature de la finition. Une finition minérale mince, projetée et grattée, est plus tolérante qu'un revêtement filmogène qui ferme la surface. Plus la finition est étanche, plus l'eau restée dessous devient un problème.
L'autre motif du délai est esthétique. Une finition posée sur un support inégalement humide sèche de manière inégale, et la teinte finale en garde la trace : nuances plus claires là où le support était sec, plus soutenues ailleurs, parfois des voiles blanchâtres remontés du corps d'enduit. Sur une façade sombre ou sur une teinte soutenue, ces différences ne se rattrapent pas autrement qu'en refaisant.
Ce que la température, l'hygrométrie et le vent changent
Le froid : le délai double sans prévenir
Le froid ne suspend pas seulement le travail, il ralentit la chimie. En dessous d'une dizaine de degrés, l'hydratation du liant perd nettement en vitesse ; en approchant des cinq degrés, elle devient si lente qu'un enduit appliqué en fin d'après-midi n'a presque rien gagné le surlendemain. Un chantier d'automne qui applique aux mêmes cadences qu'en juin fabrique des couches molles sans s'en apercevoir.
Le gel est un cas à part, et le plus destructeur. L'eau encore présente dans un enduit jeune gèle, augmente de volume, et brise la structure en train de se former. Le dégât est invisible sur le moment. Il apparaît des mois plus tard : la couche poudre, se délite par plaques, sonne creux. C'est pour cette raison qu'un enduiseur regarde les températures de nuit annoncées pour les jours qui suivent, et pas seulement celle du matin de l'application. La question du calendrier annuel se joue là, et elle se prépare en amont : elle est traitée à part dans l'article sur le choix de la saison, entre gel, pluie et fenêtre de chantier.
La chaleur et le vent : l'accélération dangereuse
Une façade plein sud en été, ou une journée de vent sec, produisent l'excès inverse. La surface perd son eau en quelques minutes pendant que le cœur reste gorgé. Il se forme une croûte dure sur un intérieur mou : la couche paraît prête, elle ne l'est pas, et le délai réel avant la passe suivante n'a pas raccourci d'une heure.
Le vent est plus redoutable que la chaleur seule. Un vent modéré et sec assèche une surface plus vite qu'un plein soleil sans air. C'est un facteur que le propriétaire ne pense presque jamais à regarder, et que l'équipe surveille en permanence.
La chaleur déplace aussi une fenêtre de travail très courte : celle du grattage. Un enduit gratté doit être travaillé quand il a atteint une dureté précise, ni avant ni après. Par temps chaud et venté, cette fenêtre se réduit à une fraction de ce qu'elle dure par temps couvert. C'est ce qui oblige les équipes à découper la façade en bandes, à travailler à l'ombre, à commencer très tôt, ou à bâcher l'échafaudage.
L'air saturé : le cas des façades qui ne sèchent pas
Un air constamment humide produit un troisième régime, plus sournois que les deux précédents. La prise se fait correctement, mais l'eau ne part pas. Un fond de vallée en automne, une façade nord, une cour fermée sans circulation d'air, un mur masqué par une haie ou par un bâchage intégral : dans ces situations, un enduit reste sombre et froid au toucher pendant des jours après le délai théorique.
Rien n'est abîmé, mais rien n'est prêt non plus. La seule réponse est d'attendre, et de découvrir l'échafaudage aux heures où l'air circule si les prévisions le permettent. Vouloir tenir la date en posant la finition dessus, c'est enfermer l'eau derrière une couche moins perméable et préparer des efflorescences.
Il faut distinguer ce cas d'un autre, tout différent : celui d'un mur qui contient déjà de l'eau avant même que le chantier commence, par remontée capillaire ou par infiltration. Là, ce ne sont plus des jours qu'il faut, mais des mois, et le problème se règle avant l'enduit, pas pendant. C'est le sujet de l'article sur ce qui se passe quand un ravalement doit attendre que le mur sèche.
Pourquoi « sec au toucher » ne veut pas dire « prêt »
C'est la confusion la plus fréquente, et celle qui coûte le plus cher. Une surface d'enduit devient sèche au toucher en quelques heures. Le cœur de la couche, lui, met des jours. Toucher un mur ne renseigne que sur les premiers millimètres, c'est-à-dire sur la partie qui ne pose aucun problème.
Quelques indices simples valent mieux qu'une paume posée sur le mur :

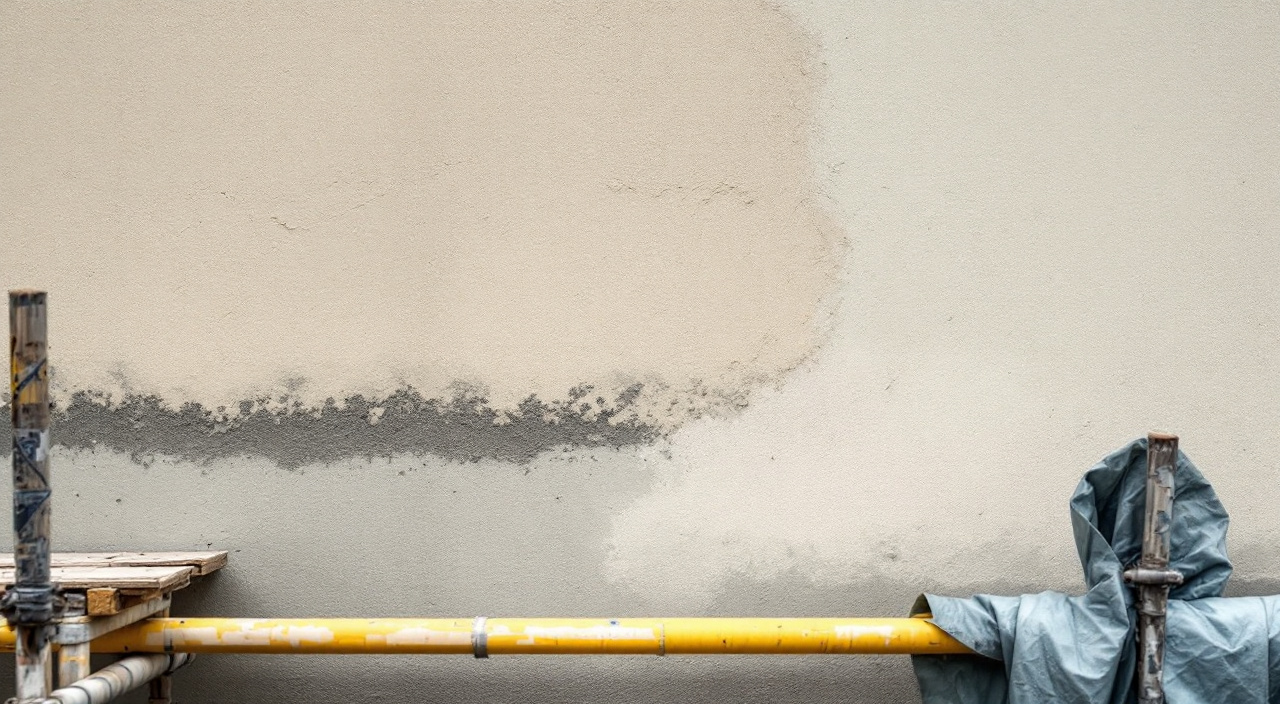

- La teinte. Un enduit encore chargé d'eau est plus sombre. Ce qui compte n'est pas la couleur en soi, mais son uniformité : tant qu'il reste des plaques plus foncées, il reste de l'eau au cœur à ces endroits.
- La température de surface. Un mur qui évapore encore reste sensiblement plus froid que l'air ambiant. La main le sent sans instrument.
- Le point le plus lent. Le bas des murs, les angles rentrants, le dessous des appuis de fenêtre, la façade nord, les zones restées bâchées sèchent bien après le reste.
Un enduit se juge à son point le plus lent, jamais à sa partie la plus exposée. La façade sud n'autorise pas la façade nord.
Autre malentendu du même ordre : sec au toucher ne veut pas dire résistant à la pluie. Une averse sur une finition jeune la lessive, emporte du liant, laisse des coulées et des différences de teinte définitives. Un bâchage maintenu quelques jours après la finition n'est pas une précaution excessive : c'est la protection normale d'un travail qui n'a pas encore atteint sa résistance.
Le monocouche : une seule passe, mais pas zéro délai
Un enduit monocouche s'applique en une seule opération, souvent en deux passes rapprochées. Attention au contresens : ces deux passes ne sont pas séparées par un temps de séchage. Elles se font frais sur frais, la seconde suivant la première dans la même séance, avant tout début de prise. Ce n'est plus un délai à respecter, c'est une fenêtre à ne pas manquer. Si la première passe a commencé à tirer, les deux couches ne feront pas corps, et le défaut est irrattrapable.
Vient ensuite le grattage, quelques heures plus tard selon la température et l'exposition : le même jour en général, le lendemain matin pour une application tardive ou par temps froid. Trop tôt, les grains roulent et la surface se salit ; trop tard, l'outil glisse sans mordre. Cette unique fenêtre explique pourquoi un monocouche s'organise par pans entiers, sans reprise au milieu d'un mur : une reprise faite à une heure différente se verra à la lumière rasante pendant toute la vie de l'enduit.
Après quoi le monocouche a lui aussi besoin d'être protégé de la pluie et du gel pendant sa prise. La différence avec le traditionnel n'est pas l'absence de temps d'attente : c'est que les attentes se placent ailleurs dans le calendrier, et qu'elles sont plus rigides. Cette logique de calendrier fait partie des critères de choix développés dans l'article qui compare l'enduit monocouche et l'enduit traditionnel.
Peindre un enduit neuf : le délai le plus long du chantier
Si le programme prévoit une peinture ou un revêtement de façade sur un enduit neuf, le délai change d'échelle. On ne parle plus de jours mais de semaines : un mortier frais reste chimiquement actif et alcalin longtemps après avoir l'air sec, et un film posé trop tôt s'en trouve attaqué, cloque, ou laisse remonter des voiles blanchâtres. L'ordre de grandeur couramment retenu pour un support neuf se compte en semaines, et il s'allonge en saison froide. La fiche technique du revêtement fixe le délai applicable, et c'est l'un des rares endroits où elle doit être suivie à la lettre.
Ce délai a une conséquence pratique qui surprend les propriétaires : il peut imposer de démonter l'échafaudage, puis de le remonter pour la mise en peinture. Ce point doit être tranché au devis, pas découvert en cours de chantier.
Ce qu'un planning honnête laisse comme jours vides
Un planning de façade sans aucun jour vide est un planning faux. Les temps d'attente ne sont pas des interruptions de chantier : ce sont des phases de travail pendant lesquelles personne ne monte sur l'échafaudage. Un calendrier sérieux les nomme, ligne par ligne, au même titre que les journées d'application.
Ce que le propriétaire peut demander avant le démarrage tient en deux points. D'abord la liste des attentes prévues, avec leur motif : séchage du gobetis, séchage du corps, protection après finition. Ensuite le critère de reprise, qui doit être une condition et non une date. « On remonte quand le corps aura une semaine et si le temps le permet » est une réponse professionnelle. « On revient mardi » n'en est pas une, parce que la météo de mardi n'est pas connue.
Il faut aussi accepter la logique économique du métier. Une entreprise fait tourner ses équipes sur plusieurs chantiers pendant les temps de séchage : c'est normal, c'est même ce qui rend les délais tenables. Ce qui ne l'est pas, c'est l'absence de nouvelles, une façade laissée sans protection pendant l'attente, ou un arrêt qui dépasse largement ce qui avait été annoncé sans explication.
Reste une tension réelle, qu'il vaut mieux regarder en face : l'échafaudage se loue au temps, et les jours de séchage se paient. Un chantier bien phasé cherche à les utiliser — traiter une autre façade, préparer les points singuliers, avancer les lots annexes — plutôt qu'à les raccourcir. Raccourcir un temps de séchage pour économiser des jours de location, c'est acheter une reprise complète quelques années plus tard. La manière dont ces attentes s'insèrent dans la durée totale est détaillée dans l'article sur la durée réelle d'un chantier de façade et les raisons qui le font déborder.
Une dernière ligne mérite d'exister au planning : les jours d'intempéries. Ils ne sont pas des retards, ils sont statistiquement certains sur un chantier de plusieurs semaines. Un calendrier qui n'en prévoit aucun annonce une date qu'il ne tiendra pas.
Questions fréquentes
Combien de temps faut-il attendre avant d'appliquer la finition sur un corps d'enduit ?
L'ordre de grandeur courant est d'une semaine par temps ordinaire, davantage en saison froide, en air humide, ou là où la passe a été appliquée en forte épaisseur. Ce délai laisse le retrait du corps se produire avant que la finition ne soit posée dessus. Le critère de reprise n'est pas la date mais l'état du mur : teinte uniforme sur toute la surface, y compris en bas de façade et dans les angles.
Que se passe-t-il s'il pleut sur un enduit qui vient d'être appliqué ?
Cela dépend de l'ancienneté de la couche. Sur un enduit de quelques heures, une pluie soutenue lessive la surface, emporte du liant et laisse des coulées ou des différences de teinte qui restent visibles. Sur une couche plus avancée, l'effet est moindre mais retarde le séchage. C'est la raison d'être du bâchage de l'échafaudage, qui doit rester en place quelques jours après la finition et non être retiré le soir même.
Peut-on enduire un mur encore mouillé par la pluie de la veille ?
Un support ressuyé en surface convient, un support ruisselant non. La distinction se fait à l'œil et à la main : un mur qui laisse une trace d'eau sur la paume est trop chargé. Un support détrempé fait glisser le mortier, dilue le liant à l'interface et compromet l'accroche. À l'inverse, un support brûlant et assoiffé se réhumidifie avant application. L'humidification maîtrisée fait partie du geste, la saturation non.
Un enduit peut-il sécher trop vite ?
Oui, et c'est un défaut plus fréquent qu'un séchage trop lent. Si l'eau s'évapore avant que le liant l'ait consommée, la prise s'interrompt : la couche reste tendre, farine sous le doigt et n'offre plus l'accroche attendue à la passe suivante. Soleil direct, vent sec et support très absorbant en sont les causes habituelles. Les parades sont connues : humidifier le support, bâcher, brumiser, travailler la façade à l'ombre.
Comment savoir si un enduit est vraiment sec, sans instrument ?
Trois indices simples suffisent pour se faire une idée. La teinte doit être uniforme, sans plaque plus sombre nulle part. La surface ne doit pas être sensiblement plus froide que l'air ambiant, signe qu'elle évapore encore. Et l'examen doit porter sur les points les plus lents — bas de mur, angles rentrants, dessous d'appuis, façade nord — car ce sont eux qui commandent la reprise, pas la partie la plus ensoleillée.
